第三節系統安裝
第3.3.1條法蘭密封墊應選用彈性好、不透氣、不產塵的材料,嚴禁采用乳膠海綿、泡沫塑料、厚紙板、石棉繩、鉛油、麻絲以及油氈紙等含開孔孔隙和易產塵的材料。密封墊厚度根據材料彈性大小決定,一般為4~6mm。一對法蘭的密封墊規格、性能及厚度應相同。嚴禁在密封墊上刷涂涂料。
第3.3.2條法蘭密封墊應盡量減少接頭。接頭采用階梯形或企口形,并涂密封膠,如圖3.3.2所示。密封墊應擦拭干凈后,涂膠粘牢在法蘭上,不得有隆起或虛脫現象。法蘭均勻壓緊后,密封墊內側應與風管內壁相平

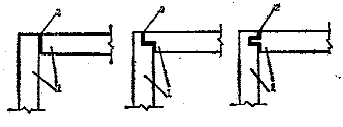

圖3.3.2法蘭密封墊接頭
第3.3.3條風管上成對法蘭的擰緊力矩要大小一致,安裝后不應有松緊不勻的現象。
第3.3.4條經清洗干凈包裝密封的風管及其部件,安裝前不得拆卸。安裝時拆開端口封膜后,隨即連接好接頭;如安裝中間停頓,應將端口重新封好。
第3.3.5條風閥、消聲器等部件安裝時必須清除內表面的油污和塵土。
第3.3.6條風閥的軸和閥體連接處縫隙應有密封措施,閥的各部分(包括外框、活動件、固定件及連接螺釘、螺帽、墊片等)表面應做鍍鉻、鍍鋅或噴塑處理,葉片及密封件表面應平整、光滑,葉片開啟角度應有明顯標志。
第3.3.7條凈化空調系統風管安裝之后,在保溫之前應進行漏風檢查。當設計對漏風檢查和評定標準有具體要求時,應按設計要求進行。無具體要求時,應根據潔凈度級別的高低按表
3.3.7的規定進行。具體檢查試驗方法見附錄三。
第3.3.8條擦拭凈化空調系統內表面應采用不易掉纖維的材料。
第3.3.9條保溫層外表面應平整、密封、無脹裂和松弛現象。潔凈室內的風管有保溫要求時,保溫層外應做金屬保護殼。保護殼的外表面應光滑不積塵,便于擦拭,接縫必須密封。保溫施工時不得在風管壁上開孔和上螺釘,不得破壞系統的密閉性。風閥和清掃孔的保溫措施不應妨礙閥和門的開啟。
第3.3.10條高效過濾器送風口尺寸必須符合設計要求。安裝前應清洗干凈。需在潔凈室內安裝和更換高效過濾器的送風口,風口翻邊和吊頂板之間的接縫應加密封墊。在技術夾層內安裝和更換高效過濾器的風口,安裝前應配合土建施工預埋短管,短管和吊頂板之間如有裂縫必須封堵好。詳見圖3.3.10。風口表面涂層破損的不得安裝。風口安裝完畢應隨即和風管連接好,開口端用塑料薄膜和膠帶密封。

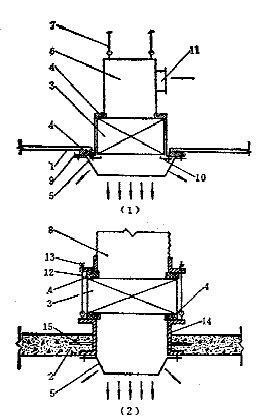

圖3.3.10高效過濾器送風口安裝示意圖
(1)在潔凈室內安裝和更換過濾器的送風口
(2)在吊頂內安裝和更換過濾器的送風口
1輕質吊頂;2 鋼筋混凝土頂板;3 高效
過濾器;4密封墊;5 擴散板;6 靜壓箱
7 拉桿;8柔性短管;9 風口翻邊;
10 壓塊;11連接風管;12 螺桿;13 螺母;
